Радикальные изменения в подходе к монтажу гидроагрегатов
Автор(ы)
|
Мигуренко В.Р.
|
Год издания
|
2008
|
Издательство
|
НТК
|
Язык документа
|
Русский
|
Файл
|
Доступ ограничен: чтобы загрузить издание, авторизуйтесь на сайте.
|

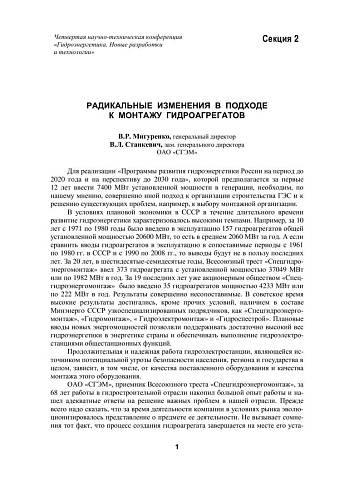

Для реализации «Программы развития гидроэнергетики России на период до 2020 года и на перспективу до 2030 года», которой предполагается за первые 12 лет ввести 7400 МВт установленной мощности в генерации, необходим, по нашему мнению, совершенно иной подход к организации строительства ГЭС и к решению существующих проблем, например, к выбору монтажной организации.
В условиях плановой экономики в СССР в течение длительного времени
развитие гидроэнергетики характеризовалось высокими темпами. Например, за 10
лет с 1971 по 1980 годы было введено в эксплуатацию 157 гидроагрегатов общей
установленной мощностью 20600 МВт, то есть в среднем 2060 МВт за год. А если
сравнить вводы гидроагрегатов в эксплуатацию в сопоставимые периоды с 1961
по 1980 гг. в СССР и с 1990 по 2008 гг., то выводы будут не в пользу последних
лет. За 20 лет, в шестидесятые-семидесятые годы, Всесоюзный трест «Спецгидроэнергомонтаж» ввел 373 гидроагрегата с установленной мощностью 37049 МВт
или по 1982 МВт в год. За 19 последних лет уже акционерным обществом «Спецгидроэнергомонтаж» было введено 35 гидроагрегатов мощностью 4233 МВт или
по 222 МВт в год. Результаты совершенно несопоставимые. В советское время
высокие результаты достигались, кроме прочих условий, наличием в составе
Минэнерго СССР узкоспециализированных подрядчиков, как «Спецгидроэнергомонтаж», «Гидромонтаж», « Гидроэлектромонтаж» и «Гидроспестрой». Плановые
вводы новых энергомощностей позволяли поддерживать достаточно высокий вес
гидроэнергетики в энергетике страны и обеспечивать выполнение гидроэлектростанциями общестанционных функций.
